Đồng chí Nguyễn Khắc Sơn – Tổng Giám đốc Tổng Công ty Phát điện 1 thăm và làm việc tại Công ty Cổ phần nhiệt điện Quảng Ninh

Ngày 07/9/2017, Đoàn Công tác của Tổng Công ty Phát điện 1 do đồng chí Nguyễn Khắc Sơn....

Ngày 07/9/2017, Đoàn Công tác của Tổng Công ty Phát điện 1 do đồng chí Nguyễn Khắc Sơn – Tổng Giám đốc Tổng Công ty cùng các Ban của Tổng Công ty Phát điện 1 đến thăm và làm việc tại Công ty Cổ phần nhiệt điện Quảng Ninh.

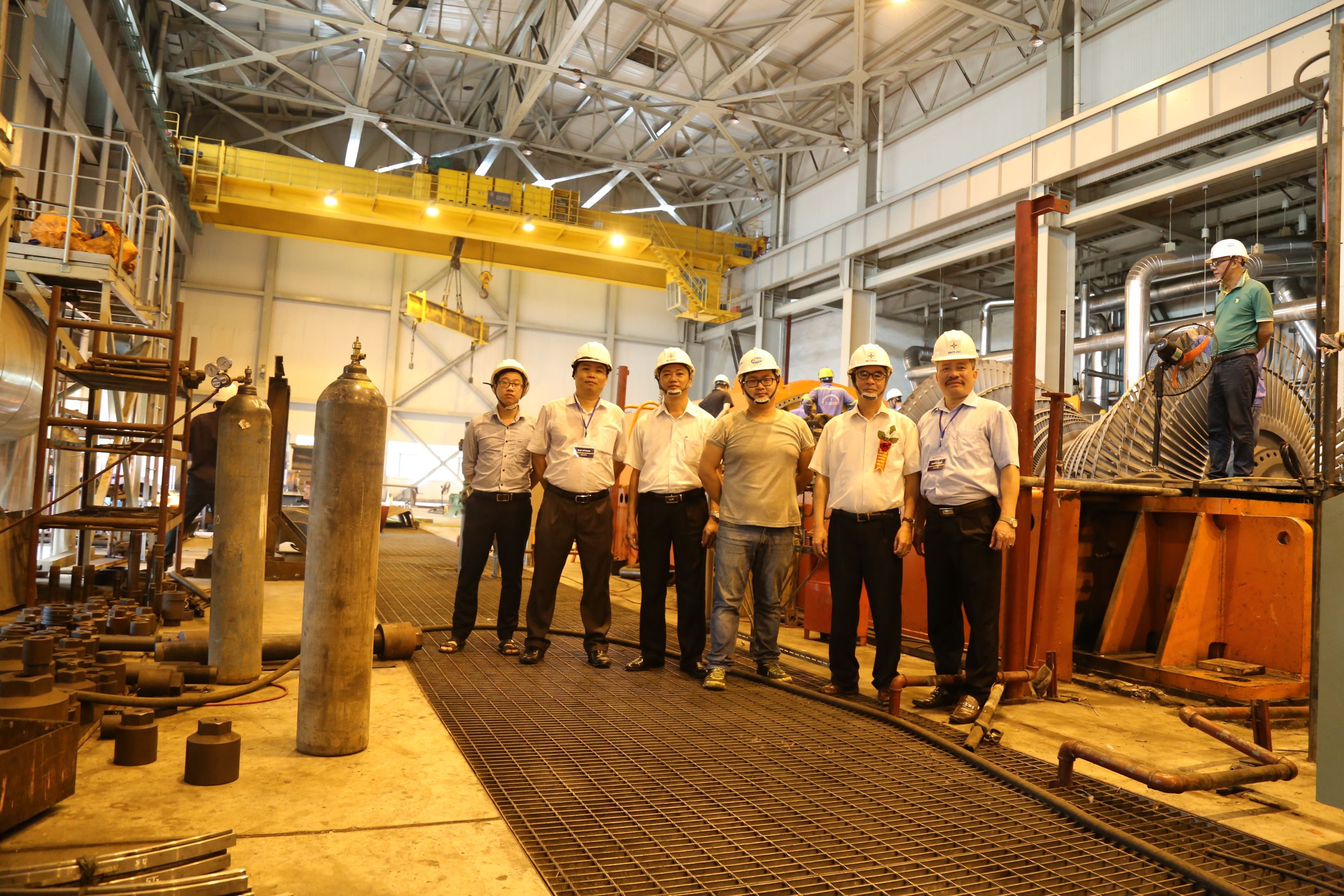

(Đ/c Nguyễn Khắc Sơn – Tổng Giám đốc Tổng Công ty kiểm tra công tác đại tu Tổ máy số 1 Nhà máy nhiệt điện Quảng Ninh)

Tiếp và làm việc với đoàn về phía Công ty Cổ phần nhiệt điện Quảng Ninh có Ông Nguyễn Nam Thắng - Chủ tịch Hội đồng Quản trị, Ông Lê Duy Hạnh - Tổng Giám đốc Công ty, Ông Ngô Sinh Nghĩa - Phó Tổng Giám đốc cùng các Phòng ban chức năng trong Công ty.

Tại buổi làm việc ông Nguyễn Nam Thắng - Chủ tịch Hội đồng quản trị thay mặt Ban Lãnh đạo Công ty báo cáo Đoàn công tác của Tổng Công ty Phát điện 1 về kết quả công tác vận hành sản xuất kinh doanh 08 tháng đầu năm 2017, với các nội dung cụ thể như sau:

1. Về công tác vận hành sản xuất điện: Công ty đã chủ động chuẩn bị tốt các tổ máy sẵn sàng cho công tác phát điện trong những tháng đầu năm 2017, các tổ máy luôn đáp ứng khi được trung tâm điều độ Hệ thống điện Quốc gia (A0) huy động, chủ động bám sát nhiệm vụ kế hoạch đề ra, lập phương thức vận hành đảm bảo các tổ máy luôn sẵn sàng cao nhất để tham gia phát điện.

2. Kết quả vận hành sản xuất kinh doanh 08 tháng đầu năm 2017: Trong 08 tháng đầu năm 2017 các tổ máy tham gia vận hành tương đối ổn định. Công ty đã nỗ lực, quyết tâm vượt qua những thách thức khó khăn, tận dụng các yếu tố thuận lợi của thị trường điện để hoàn thành mục tiêu nhiệm vụ kế hoạch đề ra, kết quả cụ thể:

- Sản lượng điện sản xuất là 4,162 tỷ kWh, đạt 57,8% so với kế hoạch năm 2017.

- Sản lượng điện thương phẩm là 3,8 tỷ kWh đạt 58,3% so với mục tiêu kế hoạch năm 2017.

- Tổng doanh thu đạt 5.694,9 tỷ đồng bằng 62,2% so với mục tiêu kế hoạch năm 2017.

- Tổng chi phí thực hiện là 5.182,1 tỷ đồng.

- Tổng lợi nhuận sản xuất kinh doanh (chưa tính ảnh hưởng của chênh lệch tỷ giá) là 512,8 tỷ đồng.

3. Về công tác đại tu sửa chữa tổ máy số 1: Tổ máy số 1 được tách ra đại tu theo kế hoạch từ ngày 01/8/2017 đến ngày 30/9/2017, hiện tại công tác sửa chữa tổ máy số 1 đang được các Nhà thầu tích cực triển khai. Tính đến hết ngày 31/8/2017 tổng khối lượng công việc đại tu đối với hạng mục chính của tổ máy số 1 đạt khoảng 85%. Công ty thường xuyên chỉ đạo, đôn đốc các Nhà thầu đẩy nhanh tiến độ, tập trung toàn bộ nhân lực sửa chữa đảm bảo tuyệt đối an toàn, chất lượng và đúng tiến độ, phấn đầu hoàn thành công tác đại tu tổ máy số 1 ngày 20/9/2017.

4. Về công tác triển khai Dự án nâng cấp, cải tạo hệ thống xử lý khí thải: Công ty đang triển khai các công việc để lựa chọn được Nhà thầu thi công theo đúng kế hoạch đã được phê duyệt.

Sau khi nghe báo cáo và kiểm tra thực tế tại công trường về công tác vận hành sản xuất kinh doanh 08 tháng đầu năm 2017, tiến độ sửa chửa tổ máy số 1 và triển khai gói thầu nâng cấp, cải tạo hệ thống xử lý khí thải của Công ty. Đồng chí Nguyễn Khắc Sơn – Tổng Giám đốc Tổng Công ty đánh giá cao những nỗ lực của Ban Lãnh đạo và toàn thể cán bộ công nhân viên cùng Nhà thầu thi công trên công trường đồng thời đưa ra các ý kiến chỉ đao:

- Đối với công tác vận hành các tổ máy một cách linh hoạt, luôn đảm bảo tính khả dụng cao của các tổ máy, duy trì vận hành các tổ máy an toàn, liên tục đáp ứng phương thức huy động của A0.

- Công tác củng cố các thiết bị phải được duy trì thường xuyên, đảm bảo tính ổn định, an toàn và hiệu quả trong sản xuất. Phấn đấu rút ngắn thời gian sửa chữa thiết bị, ngăn ngừa và hạn chế sự cố, thực hiện tốt, đầy đủ và đúng quy trình đối với chế độ bảo dưỡng các thiết bị, để đảm bảo tính sẵn sàng cao của các tổ máy.

- Cần chủ động phối hợp, giám sát đôn đốc các Nhà thầu đẩy nhanh tiến độ đại tu Tổ máy số 1, đảm bảo phấn đấu hoàn thành công tác đại tu các hạng mục theo đúng tiến độ đề ra. Dự án nâng cấp, cải tạo hệ thống xử lý khí thải: Hoàn thành các công việc để lựa chọn được Nhà thầu thi công các gói thầu EPC số 5 (ESP) và số 6 (NOx) theo đúng kế hoạch đã được phê duyệt.
